作为国家“东数西算”工程甘肃枢纽节点庆阳集群的重点项目△▲,中国电信甘肃庆阳智能算力中心一期土建工程已全面完工,机电配套进展顺利-,首批3000架高功率机柜计划近期交付投产,届时算力规模将达到4万PFLOPS。

该项目整体规划用地500亩,总建筑规模约18◁.3万平方米▲,规划机架能力达1.37万架△●,设计PUE值(电能使用效率)低至1.192,能效指标领先。

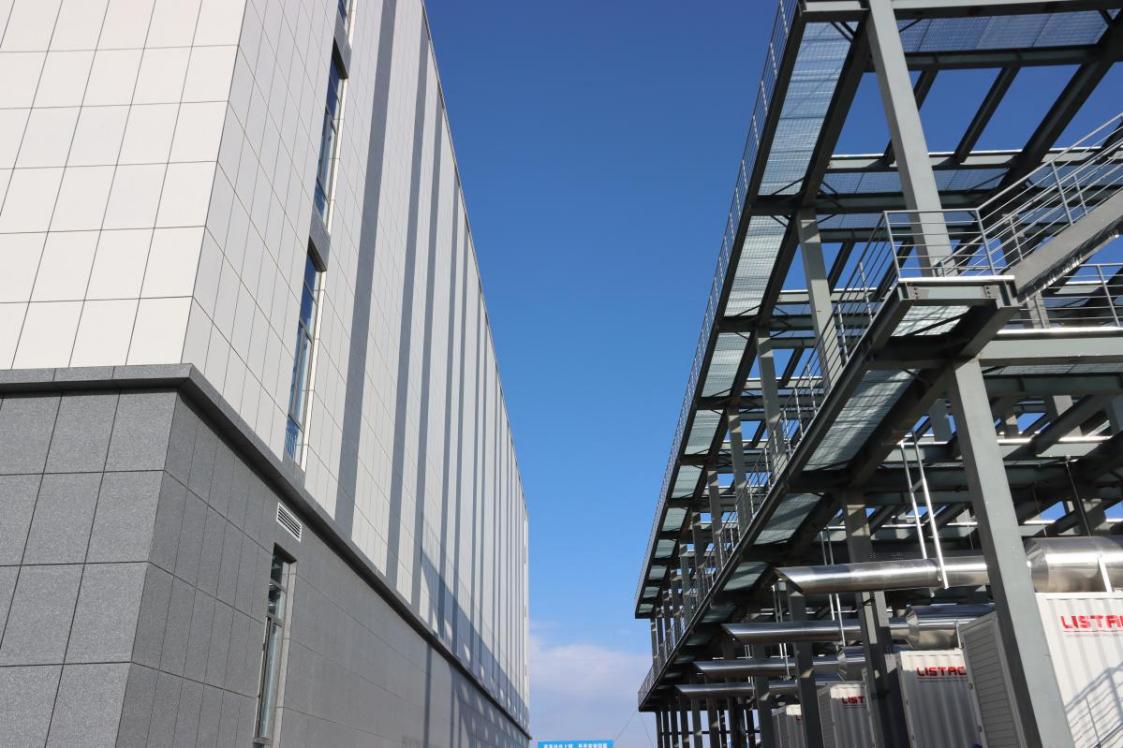

目前▽○△,一期工程(包括1#数据中心、生产调度中心等)自2024年10月开工以来,已全面完成主体结构封顶及土建施工--…。机电配套工程正加速推进,其中1#数据中心部分机房已完成约90%的工程量-,现阶段正集中进行冷冻管路安装、走线架敷设及冷却塔基础施工,为首批机柜按期交付提供有力保障。
与此同时☆,为保障园区长期稳定运行并降低运营成本,园区配套的1#110kV变电站建设已纳入规划,计划于2026年8月全面建成。该变电站投用后◁•,将显著降低园区用电成本。(张旭东)
